肉色超薄丝袜脚交一区二区,午夜精品久久久久久毛片,中文字幕av一区二区三区人妻少妇,老熟妻内射精品一区

青島設備搬運、設備安裝工程案例解決方案
青島雙龍吊車租賃有限公司
經理專線:15066233815
地址:青島市嶗山區鄭張村377
當前位置:首頁 » 發電機組搬遷安裝方案 » 發電機組搬遷安裝方案

發電機組搬遷安裝方案

【信息來源】:青島吊車出租
【發布時間】:2014.11.06
【瀏覽次數】:
訂購熱線:156-6642-0678

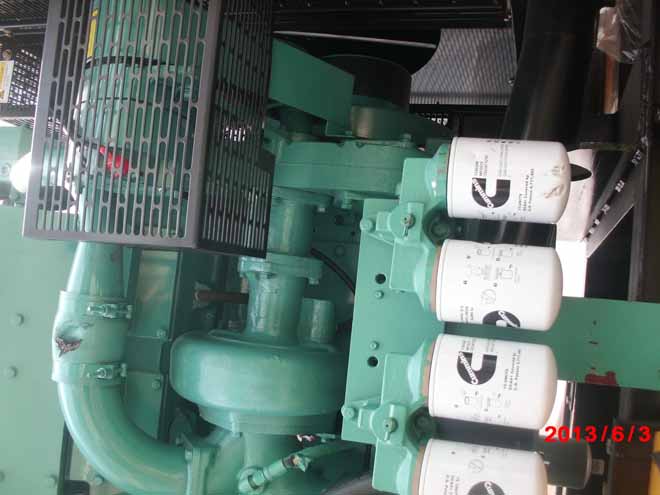

發電機組吊裝搬運就位:

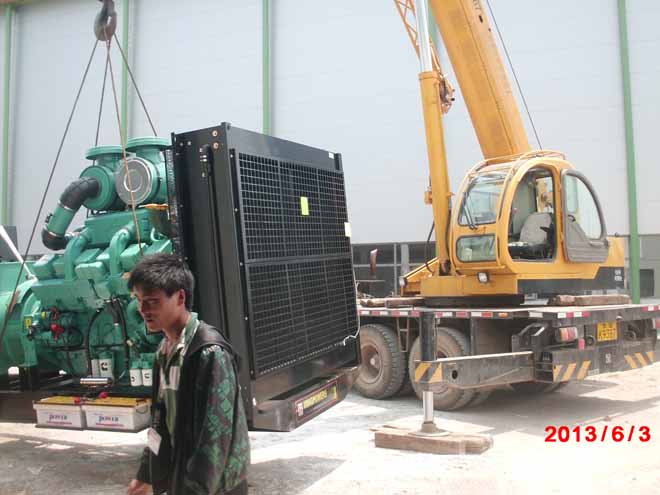

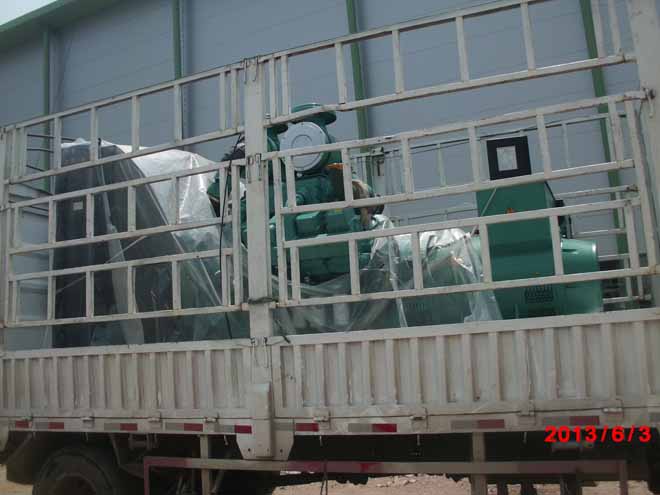

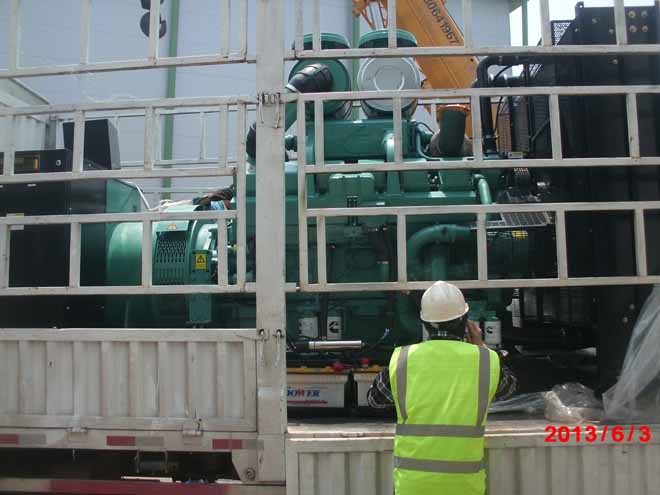

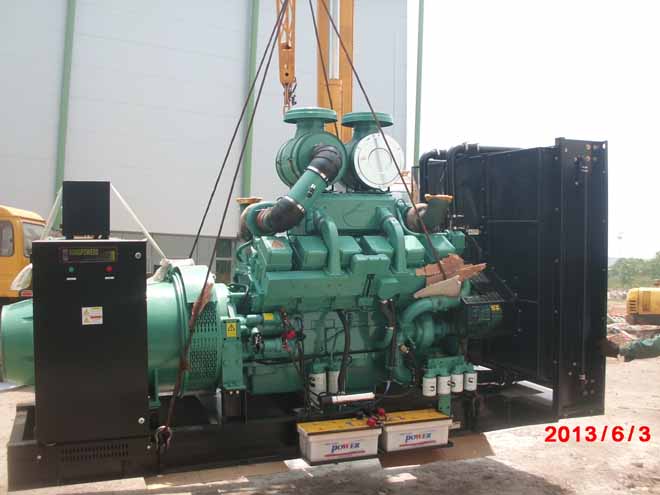

     先在施工現場機房外墻中間位置采用30#工字鋼搭設一8m×2m的臨時通道,高度略高于機房地面,上下兩層呈“井”字排列,上、下層焊接固定,下層工字鋼焊接L50×5角鋼做斜支撐固定,在上層鋪設8根DN100滾杠,長度2m,然后將機組由庫房運至機房外,由40t-50t吊車吊運,因無吊裝孔,用鋼絲繩從設備底部穿過捆牢,繩頭用夾具固定。將機組卸在已鋪設好的臨時通道上,在設備正前方用5t倒鏈牽引進行水平移動,并配合使用撬杠將機組移進機房。整體過程。

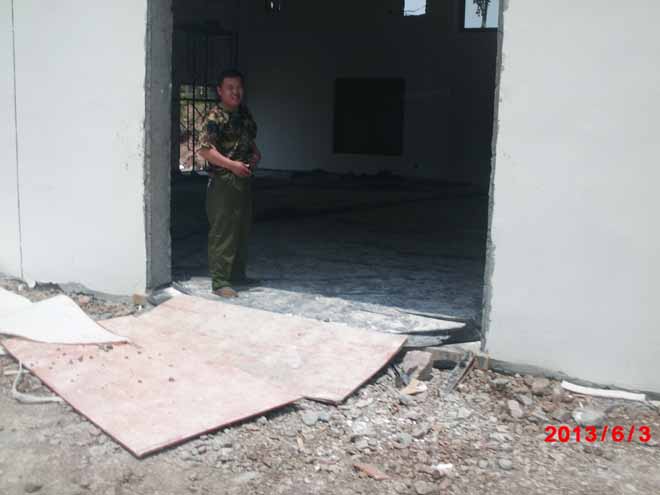

發電機組安裝就位:

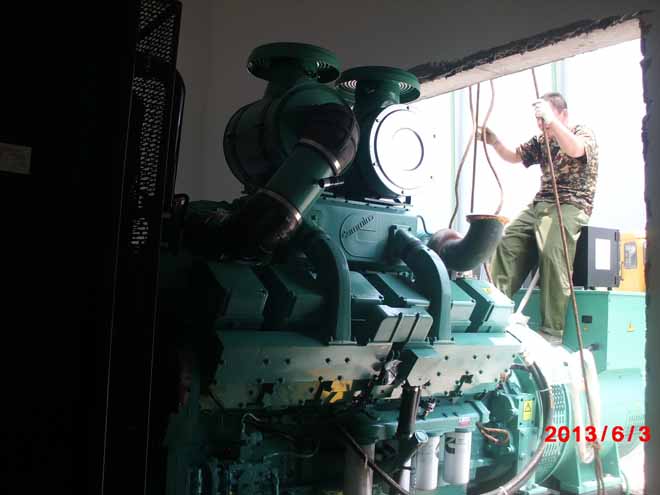

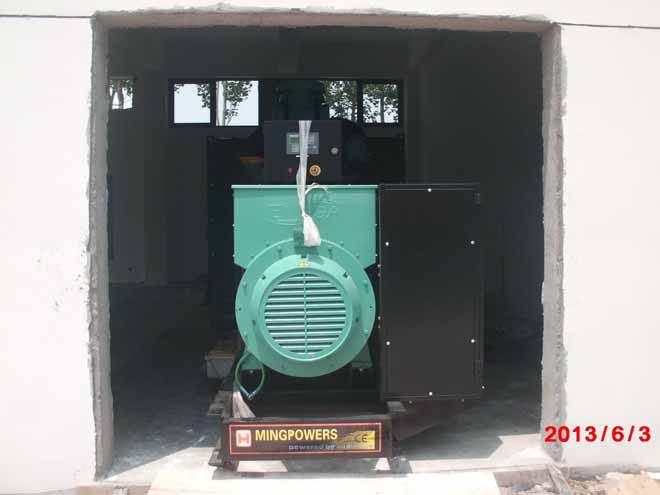

     先將機組基礎打掃、剃鑿平整,再在發電機房內鋪上槽鋼,比基礎平臺略高。用水準儀將各減震器安裝地點水平標高測出,并作記錄,然后用板牙將土建預埋地腳螺栓套扣一遍、將螺栓調直,將機組附帶減震器與螺栓相連。此時應注意將減震器內彈簧限位調整合適,并結合各點標高加墊厚鐵板使各減震器水平。在基礎平臺兩側各找一固定點用于掛倒鏈,用倒鏈將機組水平移動到基礎上方,采用兩組10t千斤頂將機組頂起,將下方所墊槽鋼取出并對機組進行調整,到合適位置放下,用螺栓固定。


環保與文明施工措施:

1.施工現場嚴禁各種煙霧。
2.現場不準明火做飯。
3.各種燈具及信號標志要嚴格控制  ,杜絕隨意使用。
4.現場垃圾應在規定場所集中存放并及時清運。垃圾清理應采用容器調運,不得隨意拋灑。
5.施工現場應有有效的環境保護自我保證體系和信息網絡。
6.施工現場的環保工作要有檢查和自檢記錄。
7.進現場前要對施工人員進行環保教育,并學習機場的有關規定。
8.施工現場不得隨地大小便。
9.現場操作地點和周圍必須保持清潔整齊,要做到干活腳下清,活完場地凈。
10.施工使用的機械設備,要定點停放整齊,設置操作使用標牌,保持機況良好、機容整潔。
11.材料管理要加強計劃性,應按進度要求及時組織材料進退場。
12.嚴格執行材料保管和發料制度,材料庫的門窗要采取防盜措施,材料碼放要規整有序,室外堆放鋼材要分類碼放。
